安裝工藝流程
確認洞口及產品規格一一左右支架安裝一一卷筒軸一一開閉機一一空載試 車一一簾面安裝一一負荷安裝一一負荷試車一一側導軌一一導輪橫梁一一控制 箱和按鈕盒一一行程限位調試一一箱體護罩一一驗收交付
確認洞口及產品規格
安裝前,依據安裝任務單和報批確認的防火卷簾門安裝圖檢查測量建筑物洞口 尺寸、標高以及防火卷簾門產品規格、尺寸、型號、確認正確的安裝位置。
劃線
確認建筑洞口及防火卷簾門產品和開閉機左或右安裝要求無誤后,安裝施工人 員應首先以建筑物標高線實施劃線。
安裝左右支架
根據安裝圖紙確認安裝型式首先確認墻側安裝、墻中安裝等安裝型 式n
清理并找平大小支架與建筑物(墻體、柱、梁)的安裝基準面。
卷筒軸的安裝
安裝前應檢查卷筒軸軸頭焊接,卷軸直線度質量,以及首板固定位置 與卷軸軸向是否平行。
檢查無誤后,使用相應的安全起重工具進行吊裝與左右支架裝配安裝 固定。
要求:卷筒軸安裝后應檢驗確認其水平度,水平度在全長范圍內不大 于 2mm3
開閉機安裝
用配套規定的螺栓將開閉機安裝于傳動支架上,并連接套筒滾子鏈。
空載試車
開閉機安裝后,采用零時電源,接通電器控制箱及開閉機,實施空載 試車。注意開閉機的接線相序,應與交付時的接線相序一致。
空載電動試運行前,應首先使用開閉機的手動拉鏈,拉動試運行,無 誤方可電機試運行。
觀察運行中支架,卷筒軸運轉是否靈活可靠,穩定。有無異常,要求 卷筒軸在運行中其徑向跳動量不大于10mm ?

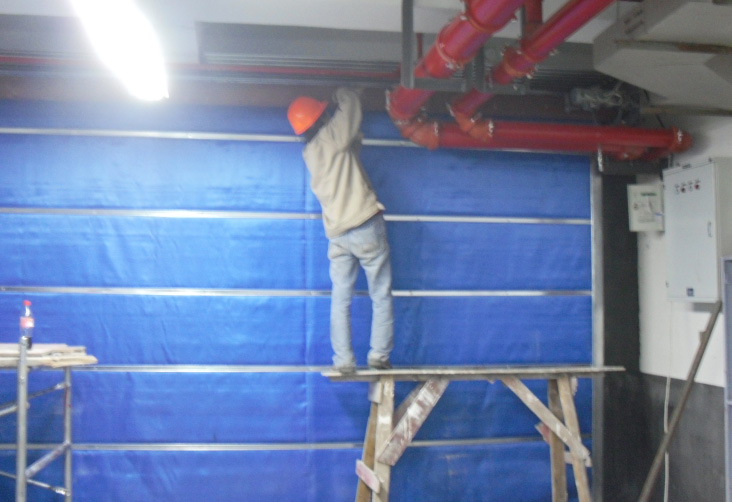

簾面安裝
首板長度方向應與卷筒軸中心線平行,并用規定規格的螺釘固定于卷 筒軸上。
簾面安裝后,應平直,兩邊垂直于地面。經調整后,上下運行不得歪 斜偏移,且簾面的不平直度不大于空口高度的1/300。
具有防風鉤的簾面,其防風鉤的萬向,應與側導軌凹槽相一致。
導軌安裝
簾面安裝調整無誤后,即進行防火卷簾門導軌的安裝,其要求應滿足:
防火卷簾簾面嵌入導軌深度符合國家相關規定。
導軌頂部應成圓弧形,其長度超過洞口 75mm =
導軌現場安裝應牢固,預埋鋼件與導軌連接間距不得大于600?m,
安裝后,導軌應垂直于地面。
控制器和按鈕盒安裝、接線、調試(詳見控制器使用說明書).
行程限位調試O
安裝箱體保護罩,箱體的安裝按設計要求實施s各連接接點應平齊,
安全可靠,外觀 平整,線條流暢。
負荷試車及調試
做好防火卷簾門側裝與中裝的封堵
